如何完成一个项目-仿真
唐琳
发布于2015-11-25 10:23
469
0
标签:西门子软件,PLC,程序编写
当程序编写完成后就该对程序进行仿真了西门子自带的仿真软件大家都会使用,但是对程序应该如何进行仿真才能接近真实的运行情况,才能在程序下载到真实的PLC之前尽可能多的排除错误呢,下面通过我对该程序的仿真,大家将会学习到仿真程序的正确方法。
根据控制要求列出仿真步骤

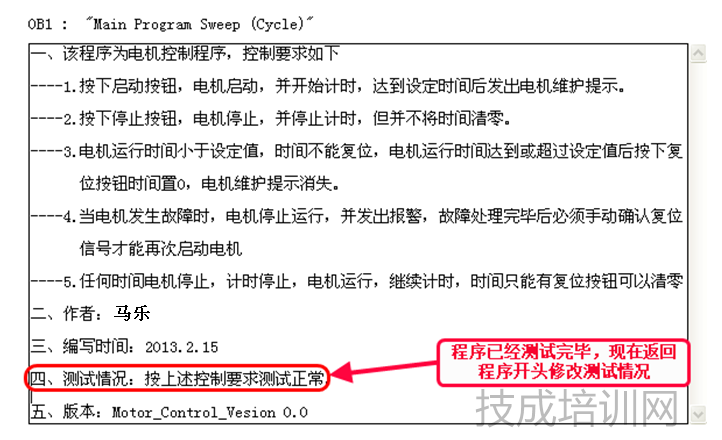

(1) 仿真电机的启动。
Ø 仿真按下启动按钮后电机是否启动。
(2) 仿真电机的停止。
Ø 仿真按下停止按钮后电机是否停止。
(3) 仿真电机维护提示。
Ø 仿真电机运行时间达到设定时间后PLC是否发出维护提示。
(4) 仿真电机维护提示复位。
Ø 仿真运行时间未到设定时间按下复位时间是否清零。
Ø 仿真运行时间超过设定时间按下复位时间是否清零。
(5) 仿真电机的故障。
Ø 仿真电机故障后是否停机。
Ø 仿真电机故障停机后故障未消除时,是否可以复位故障信号。
Ø 仿真电机故障消除后,是否可以复位故障信号。
Ø 仿真故障信号未复位时,电机是否可以启动。
Ø 仿真故障信号复位后电机是否可以启动。
(6) 仿真电机的计时
Ø 仿真电机初次启动时,是否开始计时。
Ø 仿真电机停止后计时是否停止。
Ø 仿真电机停止后再次启动时,是否接着之前的时间继续计时。
使用变量表配合仿真软件进行仿真

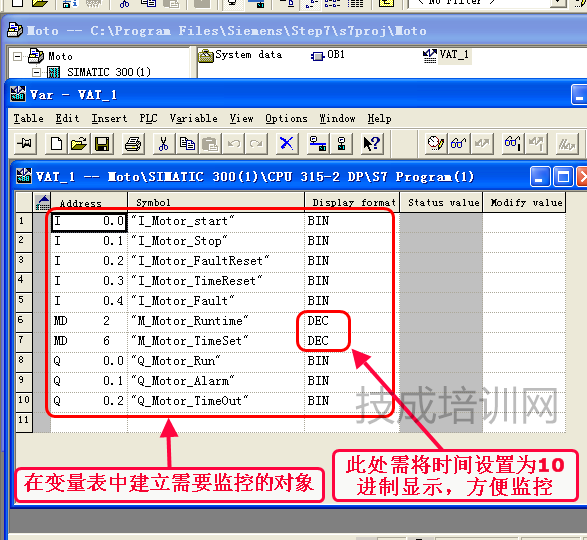

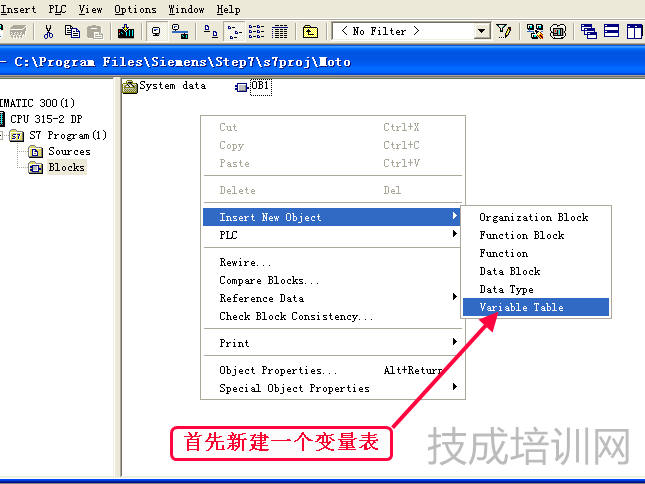

(1) 建立变量表

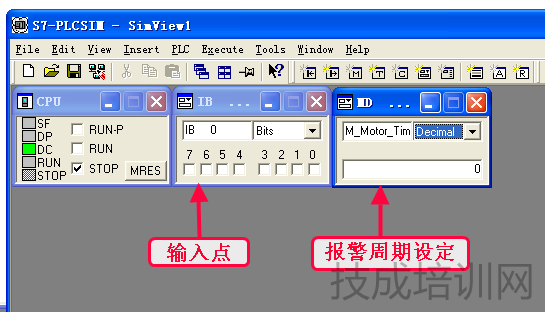

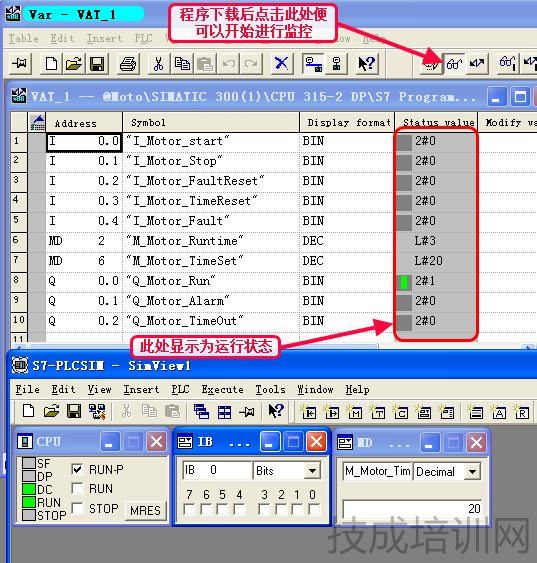

(2) 使用PLCSIM进行仿真



作者:技成培训网(马乐)
【本文为原创作品。未经同意,盗取必究!】
